18.06.2008: Endlich ist die Urkunde der Bank eingetroffen. Wir können nun endlich den Kaufvertrag beim Notar in Wiehl unterschreiben. So, jetzt steht der Eintragung des Besitzerwechsels nichts mehr im Wege. Bald gehört das Grundstück also uns! Außerdem habe ich den Bauantrag beim Bauamt in Nümbrecht abgegeben.
25.06.2008: Da im Bauantrag ein paar Anträge auf Abweichungen enthalten sind, möchte das Bauamt noch einen amtlichen Lageplan haben. Also, muß erst noch ein amtlich zugelassener Vermesser auf das Grundstück und einen Lageplan zeichnen. Ein Termin wurde mir für die kommende Woche zugesagt.
28.06.2008: Damit der Vermesser auch das ganze Grundstück betreten kann und nicht auf den zu bebauenden Teil beschränkt ist, habe ich mit Jasmin heute auch den späteren Gartenteil des Grundstücks gerodet. Mit einem Freischneider und vielen Litern Wasser haben wir den ganzen Unterbewuchs entfernt. Eine Pappel, die von innen schon morsch war, haben wir auch noch entfernt. Da wir aber keine Kettensäge mitgenommen hatten, fingen wir an mit der Bügelsäge und der Axt den Baum zu fällen. Ein freundlicher Nachbar kam vorbei und hat uns den Baum fachgerecht umgelegt. Vielen Dank an den Nachbarn vom Forstbetrieb.
07.07.2008: Das Bauamt meldet sich: Der Bauantrag ist vom Bauamt Nümbrecht an das Kreisbauamt in Gummersbach weiter gegeben worden. Leider wurde dem Wunsch, das Treppenhaus in Holz auszuführen nicht entsprochen. Wegen des Brandschutzes muß das Treppenhaus nun gemauert werden und die Treppe in Stahl oder Beton ausgeführt werden. Außerdem müssen die vier Grundstücksparzellen noch mit einer Vereinigungsbaulast zu einer zusammengefaßt werden.
13.07.2008: Der amtliche Lageplan ist da. Der Vermesser hat super schnell gearbeitet und den Plan zugeschickt.
19.07.2008: Es geschehen noch Zeichen und Wunder!! Nach drei Monaten und unzähligen Anfragen wurde unser Kredit nun tatsächlich schriftlich bestätigt!!!
24.07.2008: Heute war ich beim Bauamt des Oberbergischen Kreises in Gummersbach. Soweit ist alles in Ordnung mit dem Bauantrag. So, jetzt fehlt nur noch die Vereinigungsbaulast, dann bekommen wir die Baugenehmigung und können endlich mit dem eigentlichen Bauen beginnen. Die ganzen Vorbereitungen sind mittlerweile nicht mehr so spannend, wie am Anfang! Ich möchte endlich den Hammer in die Hand nehmen!!!!!!!!
Warten, warten, warten!!!!!
Das Bauamt hat nun doch noch etwas gefunden! Die Gemeinde hat die Straße, die zu unserem Grundstück führt, noch nicht gewidmet. Das bedeutet, nach Angaben des Bauamtes, daß wir kein gesichertes Wegerecht haben! Also könnte rein theoretisch die Gemeinde “Wegezoll” (wie im Mittelalter die Raubritter) von uns verlangen. Also muß jetzt auch noch eine Zuwegungsbaulast eingetragen werden. Leider hat der Vermesser eine Straße in der falschen Farbe eingetragen. Also warten wir noch auf die Grundbuchauszüge für die Straße und auf die neuen Pläne. Es ist interessant, daß auch die Bauämter untereinander verschiedene Ansichten zu Rechtsfragen haben. Die Gemeinde war der Meinung, daß alles im Erschließungsvertrag geregelt sei, der Kreis war hier anderer Meinung und hat sich damit auch durchgesetzt.
28.08.2008: Heute habe ich noch die letzten Einzelheiten der Zentralen Staubsaugeranlage mit der Firma Cleanformat besprochen. Es wird eine Anlage für alle drei Wohnungen (mehr dazu später im Special “Staubsauger”). Sehr netter Kontakt, sehr hilfsbereit!!
03.09.2008: Heute haben wir noch die Anträge für die Vereinigunsbaulast und die Zuwegungsbaulast beim Bauamt in Gummersbach unterschrieben. Jetzt muß nur noch die Volksbank, die ja immer noch offizielle Besitzer des Grundstücks ist und die Gemeinde, denen ja die Zuwegung gehört, unterschreiben, dann gibt es endlich die lange ersehnte Baugenehmigung.
Außerdem gab es heute noch eine Anruf von Herrn Hübner von der Schwedenplatte, die jetzt die Statik für die Bodenplatte erstellt haben. Es werden durch die Konstruktion des Hauses so hohe Lasten auf die Platte übertragen, daß die vierfache Menge an Stahl in den Beton muß, als bei einer Standardplatte! Na, dreimal darf man raten, was das bedeutet?! Ja, gut geraten! Der Preis aus dem Angebot ist nicht mehr zu halten!
Bauphase
Erdarbeiten
12.09.2008: 1. Bautag: So, heute ist es endlich losgegangen!! Heute kam der Bagger und als Wichtigstes: die Bautoilette! Wir haben heute erst einmal das Gelände vom Gras und sonstigem restlichen Grünzeug befreit. Mit dem Bagger ging das recht schnell. Jörg ist ja auch Virtuose mit dem Bagger! Was ich am Vormittag in einer Stunde erledigt hatte, hat er in ein paar Minuten erledigt! Naja, es ist ja auch schon einige Zeit her, daß ich einen Bagger gefahren habe.

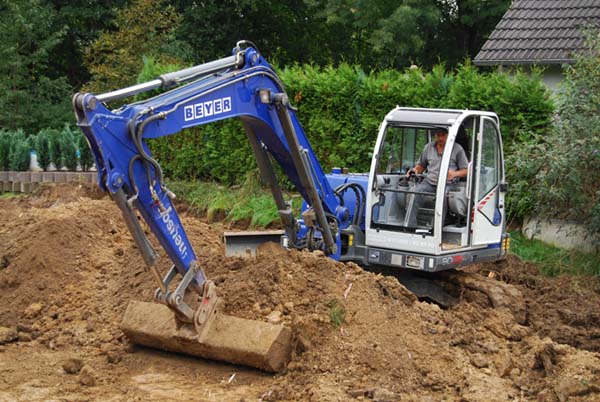

13.09.2008: 2. Bautag: Heute kam der Bagger voll zum Einsatz. Jörg hat die gesamte Baugrube ausgeschachtet. Erst kam der Boden runter, dann wurde auch noch der Lehm weggebaggert. Wir haben jetzt ein großes Loch da, wo mal der Urwald von Borneo war! Mit dem Abraum hat er den tiefer liegenden “Garten” aufgefüllt.
14.09.2008: 3. Bautag: Heute ist Sonntag - heute wird nicht gebaut!
15.09.2008: 4. Bautag: Jetzt ist richtig was los auf der Baustelle! Ein Lkw nach dem anderen kommt aufs Grundstück und kippt den Recycling-Schotter ab. Hiermit wird das mühevoll ausgeschachtete Loch wieder aufgefüllt. Der Schotter dient als Austauschmaterial für den Lehm, der als Baugrund nicht geeignet ist. Alle 30cm muß der Schotter wieder verdichtet werden. Mit der 550kg-Rüttelplatte geht das recht schnell und mach auch noch Spaß!

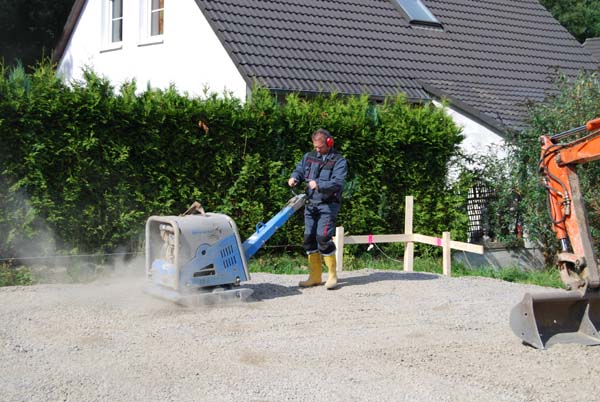

16.09.2008: 5. Bautag: Der Schotter wird weiter angeliefert, verteilt und verdichtet
17.09.2008: 6. Bautag: Der Schotter wird immer noch verteilt und verdichtet. Heute kommt auch der erste Teil des Frostschutzes, der ebenfalls verteilt und verdichtet wird.
18.09.2008: 7. Bautag: Es wird auch weiterhin Frostschutz angeliefert, eingebracht und verdichtet. Außerdem legen wir heute das Erdungsband in die Frostschutzschicht. Für den Vermesser, der morgen kommen soll, bauen wir die Schnurgerüste auf.
19.09.2008: 8. Bautag: Am frühen Morgen war schon der Vermesser da und hat die Bodenplatte eingemessen. Er hat auf den Schnurgerüsten, die wir am Vortag aufgebaut haben Nägel eingeschlagen und Schnüre gespannt. Wir haben heute mit den Kanalrohren angefangen. Die Küche, der Hauswirtschaftsraum und die beiden Toiletten sind schon mit Abwasserrohren unterbaut.
20.09.2008: 9. Bautag: Heute haben wir weitere Kanalrohre eingegraben. Der Hauswirtschaftsraum II, das Bad II und die Küche II haben ihre Abflüsse bekommen. Außerdem haben wir die Leerrohre für die Stromzuleitung, Telekom, Wasser, Pelletlager und Regenwasserzisterne verlegt. Die raumluftunabhängige Zuluft für den Grundofen im Wohnzimmer haben wir auch in den Boden bekommen. Leider ist uns der Bagger leer gelaufen. Kein Diesel im Tank!! Ja, jetzt haben wir das Problem, daß wir das System entlüften müssen, aber leider keine entsprechende Entlüftungsschraube finden. Zum Glück erledigen sich Problem machmal von selbst! Nach einiger Zeit ist er einfach so wieder angesprungen. Da war es aber leider schon 22:00 Uhr, sodaß wir nicht weiter arbeiten konnten.
21.09.2008: 10. Bautag: Ja, das Datum stimmt!!! Es ist Sonntag!!! Da morgen die Jungs von der Schwedenplatte kommen, müssen wir auch am wohlverdienten Sonntag ran! Nachdem ich die Nachbarn befragt habe, ob sie was dagegen haben, daß wir auch am Sonntag mit dem Bagger arbeiten und sie alle zugestimmt haben - HERZLICHEN DANK DAFÜR LIEBE NACHBARN !!!!!!!!!!!!!! - haben wir heute noch die restlichen Rohre in den Boden gebracht und den Split grob verteilt. Jetzt hat auch unser Bad seine Abflüsse! Jörg hat noch den Lagerplatz für das Material etwas geebnet und einen Zugang vom Lagerplatz zum “Haus” ausgehoben, damit die Jungs nicht das Material über die Böschung schleppen müssen.
Bodenplatte

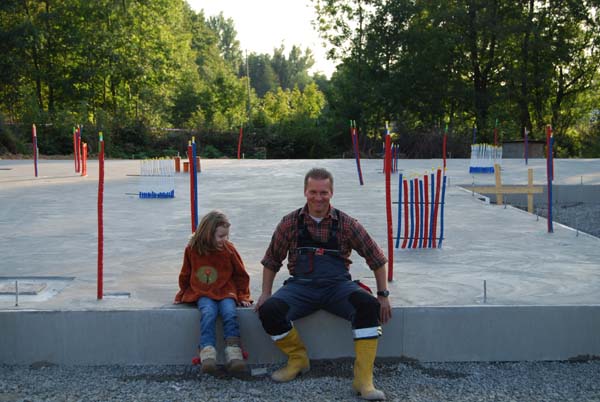

22.09.2008: 11.Bautag: So, heute ist es endlich so weit! Die Bodenplatte wird gelegt! Naja, jedenfalls werden die Vorarbeiten dazu erledigt. Zunächst wird das Material, das heute gekommen ist, ausgeladen. Das sind erst einmal die Randelemente. Der Split wird nivelliert und die Randelemente verlegt. Jetzt sieht man schon die Umrisse der Bodenplatte! Ab heute haben wir auch Baustrom auf der Baustelle. Bauwasser können wir von unseren Nachbarn entnehmen, da wir ja alles als Fertigprodukt angeliefert bekommen, als Fertigbeton und Fertigestrich, brauchen wir das Wasser ja auch nur zum Kaffee kochen und für die Maurerarbeiten, die später noch für das Treppenhaus anstehen.
23.09.2008: 12. Bautag: So, da heute die Dämmung endlich angekommen ist, wird diese entladen und ausgelegt. Auch der Stahl für die Bewehrung der Platte ist angekommen. Zuerst werden die Wände eingemessen und an diese Stellen die druckfeste Dämmung verlegt. Die Zwischenräume werden dann mit Perimeterdämmung ausgelegt. Auf diese kommt, nach Auslegen einer PE-Folie noch einmal eine 10cm starke Dämmung. Nach dem perfekten Wetter der letzten Woche regnet es in Strömen.
24.09.2008: 13. Bautag: Heute werden die Wände mit den Türen eingemessen und mit Sprühfarbe auf der immer noch nassen Dämmung markiert. Auch die Wasserleitungen, Wasserverteiler und Heizungsverteiler werden eingemessen und markiert. An den markierten Stellen werden nun die isolierten Rohre verlegt. Von den beiden Heizungsverteilern ausgehend werden die Rohre der Fußbodenheizung verlegt. Was ein Gewirr an Rohren! Nur gut, daß Tom und Dag alles im Griff haben. Alles wird schön beschriftet, damit man alles auch später richtig anschließen kann! Gleichzeitig mit den Rohren werden die Stahlbewehrungen eingebaut. Was für eine Menge Stahl!!! Alles wird noch schön verrödelt, damit es beim Betonieren nicht verrutscht.
25.09.2008: 14. Bautag: So, das wird ein kurzer Tag! Heute werden nur noch der restliche Stahl eingebaut und verrödelt. Für die bodentiefen Fenster und für die Türen werden schon einmal die Aussparungen im Beton vorbereitet.
26.09.2008: 15. Bautag: Heute ist der große Tag! Heute wird betoniert! Einerseits schade, weil man danach all die Arbeit, die bislang schon geleistet wurde nicht mehr sieht, andererseits wird heute das Fundament für unser Haus geschaffen. Der Beton wird über eine Mastpumpe von der Straße aus eingebracht. Die Betontransporter stehen auf der Staße bereit, alles läuft wie ein Uhrwerk. Ein LKW nach dem anderen rückt an und läßt die Schalung mit der grauen Pampe voll laufen. Der Beton wird sofort nivelliert und glatt gezogen. Mit dem Laser wird alles kontrolliert. Nach dem Anziehen des Betons wird mit einem Flügelglätter die Oberfläche geglättet. Die Jungs von Schwedenplatte räumen noch auf und fahren nach perfekter Arbeit wieder nach Hause, nach Berlin. Am Abend kann man schon vorsichtig über die Platte gehen.
27.09.2008: 16. Bautag: Heute ist frei, die Bodenplatte muß noch aushärten.
28.09.2008: 17. Bautag: Heute ist Sonntag, heute wird nicht gebaut!
Der Rohbau
29.09.2008: 18. Bautag: Die Jungs von Talis rücken an! Der Kran steht bereit, um den ersten Teil unseres Hause abzuladen. Während die einen sich um die Entladearbeiten kümmern, bereiten die anderen schon die Baustelle für den Aufbau vor. Der Hängerzug mit dem ersten Teil des Holzes fährt bis vor unser Grundstück! Das hätte niemand gedacht, daß das möglich ist! Aber der Fahrer ist ein echter Künstler! Der Sattelzug wird von der Staße aus entladen. Die Jungs setzen sich die Pakete genau dort hin, wo sie später auch gebraucht werden. Also keine unnötigen Wege zu laufen! Nach dem Abladen geht es auch schon los! Die Schwellen werden verlegt. Auch die Eckstiehle werden ausgerichtet und die untersten Bohlen liegen kurz danach auch schon. Jetzt geht es Schlag auf Schlag! die Bohlen werden so schnell geschichtet, daß man schon am Abend erkennen kann, wo die Fenster und die Türen sind. Von innen sieht es aber immer noch wie eine riesige Lagerhalle aus.
30.09.2008: 19. Bautag: Leider regnet es heute wie aus Eimern! Die Bohlen für das Erdgeschoß sind am Nachmittag alle geschichtet. Man sieht nun alle Fenster und Türen. Zum Schutz vor dem Regen wird noch die oberste Bohle abgedeckt.
01.10.2008: 20. Bautag: Heute werden Ständer (vertikale Balken) und Rähm (horizontale Balken) des Ständerwerks gesetzt. Hierauf lastet später fast das gesamte Gewicht des Daches. Vorher wurden noch die Hinterlüfter-Hölzer angebracht und die diffusionsoffenen Folie aufgetackert.
02.10.2008: 21. Bautag: Der Rest des Ständerwerks wird gestellt.
03.10.2008: 22. Bautag: Heute ist Feiertag - niemand ist auf der Baustelle!
04.10.2008: 23. Bautag: Heute ist Samstag - niemand auf der Baustelle!
05.10.2008: 24. Bautag: Heute ist Sonntag, da wird nicht gearbeitet!
06.10.2008: 25. Bautag: Die tragenden Innenwände werden gestellt. Hierrauf lastet ein Teil des Gewichts der Deckenbalken. Auch die Fensterausschnitte werden mit Balken nach oben und unten unterteilt. Der Dachstuhl wird angeliefert und erst einmal im “Garten” abgelegt.
07.10.2008: 26.Bautag: Auch heute werden noch fleißig tragende Innenwände gestellt und oben mit Folie belegt. Nebenbei wird das Ständerwerk mit Winkeln befestigt. Die Winkel für die Deckenbalken werden nach Zeichnung auf dem Rähm aufgenagelt. Alles ist vorbereitet für die Deckenbalken, die morgen kommen sollen.
08.10.2008: 27. Bautag: Der Kran steht schon morgens früh bereit. Die Deckenbalken werden einzeln und nach Verlegeplan in die richtige Position gebracht und sofort mit Nägeln an den Winkeln fixiert. Vorher haben mir die Jungs freundlicherweise die OSB-Platten in die Räume des Erdgeschosses gesetzt. So brauche ich sie nicht alle einzeln von draußen herein schleppen! Vielen Dank dafür, das erspart mir eine Menge Arbeit! Am Nachmittag kann ich auch endlich wieder was tun. Mit dem Schußgerät nagel ich die verlegten OSB-Platten auf den Balken fest. Nun kann man schon auf dem Dachgeschoßboden laufen und die “Räume” darunter haben schon etwas von Räumen. Man kann zwar noch durch die Wände sehen, aber zumindest die Decke ist schon drauf.
09.10.2008: 28. Bautag: Heute wurden die restlichen OSB-Platten verlegt. Ich habe wieder das Schußgerät geschwungen und die Platten fixiert. Das ist ein tolles Spielzeug!!! Das möchte ich auch haben! Das erleichtert den Innenausbau ungemein! Da spare ich im Vergleich mit der herkömmlichen Methode mit Hammer und Nagel oder Schraube und Akkuschrauber mindestens 1-2 Wochen beim Innenausbau. Außerdem wurden die Randbalken verlegt. Das sind die Balken, die um die Deckenbalken um das ganze Haus laufen. Auch die restlichen Blockbohlen für den Drempel wurden noch geschichtet. Ach ja, die Jungs waren auch bei den heute gelieferten Gipsplatten so nett, sie mir ins Wohnzimmer zu stellen. 6 Paletten Gipsplatten! Wenn ich die hätte schleppen müssen, wäre ich mit einem Kollegen mindestens einen Tag lang beschäftigt gewesen!
10.10.2008: 29. Bautag: Der Maurer ist endlich da und startet mit dem Treppenhaus. Das muß ja leider aus Brandschutzgründen in Stein und Beton gefertigt werden. Die Zimmerleute schichten weiter Bohlen im DG und stellen das Ständerwerk.
11.10.2008: 30. Bautag: Der Maurer mauert weiter.
12.10.2008: 31. Bautag: Es ist Sonntag, da wird nicht gearbeitet!
13.10.2008: 32. Bautag: Die Talis-Männer bauen weiter am Ständerwerk im DG und stellen Stiele im EG auf. Der Murmann mauert weiter am Treppenhaus. Es wird noch eine Menge an Gipsplatten angeliefert.
14.10.2008: 33. Bautag: Die Jungs von Talis Stellen die Ständer und Stiele für den Dachstuhl auf und laden mit dem Kran schon einmal die Dachteile auf den Boden des DG. Die ersten Sparren werden auch schon aufgestellt. Der Maurer mauert!
15.10.2008: 34. Bautag: Heute ist der große Tag des Daches! Die Dachsparren werden in Position gebracht und vernagelt. Der Kasten sieht jetzt schon wie ein richtiges Haus aus! Der Maurer mauert! Die Betonfertigtreppe wird geliefert. Außerdem kommen die Fenster. Der nette Mann vom Bauamt Nümbrecht schaut auf der Baustelle vorbei und teilt uns mit, daß unsere genehmigte Farbgebung nicht auf ungeteilte Zustimmung trifft! Da ist die Farbe noch gar nicht an der Wand und trotzdem wird schon daran herumgemäkelt. Die Gemeinde hätte gerne eine “Außenfarbe” in GRAU. Wir merken, daß die falsche Farbe geliefert wurde.
16.10.2008: 35.Bautag: Es werden weiter Sparren, Flugsparren, Shifter & Co. vernagelt. Außerdem werden die beiden Dachgauben gesetzt. Eine geniale Konstruktion! Der Maurer mag den Regen nicht mehr und fährt nach Hause! Es regnet den ganzen Tag! Die so schön abgetrocknete Bodenplatte ist wieder naß. Das Wasser steht darauf!
17.10.2008: 36. Bautag: Heute werden noch Winkel genagelt und kleinere Arbeiten am Dachstuhl ausgeführt.
18.10.2008: 37. Bautag: Heute ist Samstag, freier Tag!
19.10.2008: 38. Bautag: Heute ist Sonntag, heute arbeitet niemand!
20.10.2008: 39. Bautag: So, heute kommt endlich die erste Folie aufs Dach. Außerdem werden die ersten beiden der drei Giebelwände geschichtet. Der Maurer bereitet das Treppenhaus für die morgen einzubauende Treppe und die Betondecke vor.
21.10.2008: 40. Bautag: Heute wird das Dach dicht! Die Folie macht endlich Schluß mit dem Regen, der immer wieder die Bodenplatte überschwemmt. Die dritte Giebelwand wird geschichtet. Nach den super Vorbereitungen durch Tanky dem Maurer wird heute die Treppe mit dem Kran in das Treppenhaus abgesenkt. Auch die beiden Deckenelemente aus Beton werden mit dem Kran eingepaßt. Alles paßt! Nachdem kein Wasser mehr ins Erdgeschoß eindringen kann, mache ich mich an meine erste OSB-Platte. Mit dem Schußgerät, das mir Frank besorgt hat, schieße ich die erste Platte an eine Innenwand. Das geht so schnell, wenn man nicht zwischendurch Nachladen und Sägen müßte, wäre ein Raum innerhalb von 15 Minuten geschlossen. Endlich fängt mein Part an. Endlich kann ich meine Arbeiten erledigen.
22.10.2008: 41. Bautag: Die Fenster und Außentüren werden eingebaut. Die beiden Gauben werden verkleidet. Es wird weiter gemauert.
23.10.2008: 42. Bautag: Es werden weitere Fenster eingebaut und weiter an den Gauben gearbeitet. Der Murmann mauert weiter.
24.10.2008: 43. Bautag: Die letzten Fenster sind eingebaut. Die Dachgauben sind fertig gestellt. Auf der Straßenseite wurden die Dachlatten zum größten Teil angenagelt. Der Murmann mauert weiter.
25.10.2008: 44. Bautag: Heute wird aufgeräumt, denn heute ist Richtfest!!
26.10.2008: 45. Bautag: Heute ist Sonntag, alle müssen sich vom Richtfest erholen!
27.10.2008: 46. Bautag: Heute kommt das Gerüst für die Dacharbeiten. Die Jungs bringen die Lattung für die Unterschläge an. Ich fange mit der Feuerschutztrennwand im EG an.
28.10.2008: 47. Bautag: Die Lattung für den Unterschlag wird fertig gestellt. Die Folie der Außenwände wird mit den Fenstern verklebt. Ich baue weiter an der Feuerschutztrennwand.
29.10.2008: 48. Bautag: Die Folie wird weiter verklebt und die Verkleidungen für die Ortgänge werden angebracht.
30.10.2008: 49. Bautag: Die Folien werden weiter verklebt, es werden alle möglichen kleineren Zimmermanns-Arbeiten ausgeführt.
31.10.2008: 50. Bautag: Heute ist die erste Ladung Dämmung angekommen. 400 Pakete Dämmstoff werden ins Haus getragen.
01.11.2008: 51. Bautag: Ich ruhe mich vom Schleppen der Dämmung aus! Keiner auf dem Bau!
02.11.2008: 52. Bautag: Sonntag!!
03.11.2008: 53. Bautag: Ich baue an der Zwischenwand weiter. Außerdem streiche ich die Ortgänge und Dachabschlüsse. Die Jungs bauen die Dachfenster ein und die Kehlbleche werden angebracht.
04.11.2008: 54. Bautag: Heute kommen die Dachpfannen. Per Kran werden sie aufs Dach gelegt, wo wir sie dann schön gleichmäßig verteilen. Außerdem haben wir mit dem Eindecken des Daches angefangen. Es wurden noch die letzten Kehlbleche angebracht und ich habe schon einmal ein paar Rollen Dämmung im EG eingebracht.
05.11.2008: 55. Bautag: Heute decken wir weiter das Dach ein. Die Rinneisen werden angebracht und die Jungs machen Restarbeiten, die noch anstehen.
06.11.2008: 56. Bautag: Das mit dem Dachdecken nimmt gar kein Ende mehr! Die letzten Rinneisen kommen ans Haus und die Gauben werden verkleidet.
07.11.2008: 57. Bautag: Die letzten Dachpfannen sollen aufs Dach, die Dachrinnen kommen in die Rinneisen. Leider sind einige Ortgangsteine falsch geliefert worden, sodaß die Ortgänge nicht fertig gestellt werden können. Die richtigen Ortgangsteine werden nachbestellt. Der First kann somit auch nicht geschossen werden, da die Ortgänge zuerst geschlossen werden müssen. Die Jungs von Talis rücken ab! Das wird ab jetzt sehr ruhig auf dem Bau!! Schade, das war eine schöne Zeit!!!
08.11.2008: 58. Bautag: Heute kommen noch die Fallrohre an die Dachrinnen, damit das Wasser nicht gegen die Wände spritzt. Wir räumen die Baustelle auf. Es hat sich so viel Müll angesammelt! Der Bau wird auch von innen ordentlich aufgeräumt.
09.11.2008: 59. Bautag: Sonntag!!
10.11.2008: 60. Bautag: Ab jetzt bin ich alleine auf dem Bau! Als erstes habe ich mir ein Radio mitgebracht und beschallungstechnisch günstig aufgestellt! Ein merkwürdiges Gefühl, so allein im Haus! Danach habe ich mit der Dämmung im DG angefangen und die Fenster eingeschäumt.
11.11.2008: 61. Bautag: Heute ist Karnevalsanfang! Nicht für mich! Ich beschäftige mich weiter mit der Dämmung im DG und um die langen Wege durch das Treppenhaus abzukürzen, baue ich mir eine Bautreppe ins DG.
12.11.2008: 62. Bautag: Ich habe heute frei!
13.11.2008: 63. Bautag: Die ätzenden Arbeit mit der Dämmung über Kopf geht weiter!
14.11.2008: 64. Bautag: Weiter mit der Dämmung im DG, die Außenwände werden grundiert und die noch offene Eingangstür wird eingebaut.
15.11.2008: 65. Bautag: Weiter mit der Dämmung im DG, Aufräumen und Entsorgen des Mülls.
16.11.2008: 66. Bautag: Es ist Sonntag!!
17.11.2008: 67. Bautag: Heute baue ich die Vogelschutzgitter unter die untersten Dachpfannen und schneide die Dachpfannen um die Dachflächenfenster. Außerdem ist meine Lieblingsarbeit “DÄMMEN” wieder dran.
18.11.2008: 68. Bautag: Das Wetter ist ausnahmsweise mal wieder gut! Ich schwinge mich also wieder aufs Dach und lege Firststeine. Mit der Grundierung der Außenwände geht es auch weiter, das macht bei Sonnenschein ja auch Spaß!
19.11.2008: 69. Bautag: Lieblingsarbeit: DÄMMUNG!
20.11.2008: 70. Bautag: Heute habe ich baufrei!
21.11.2008: 71. Bautag: Ich habe mir ein Gerüst gekauft. Das liefere ich heute zur Baustelle, danach ist frei!
22.11.2008: 72. Bautag: Die Elektroinstallation ist da, die laden wir heute aus und bringen sie ins Haus. Weiterhin wird gedämmt und klar Schiff gemacht.
23.11.2008: 73. Bautag: Sonntag!
24.11.2008: 74. Bautag: Heute fange ich mit der Zwischenwand im DG an. Das Ständerwerk und die Gipsplatten der Feuerschutzwand müssen bis unter die Dachhaut geführt werden.
25.11.2008: 75. Bautag: Weiter mit der Zwischenwand und der DG-Dämmung.
26.11.2008: 76. Bautag: Frei!
27.11.2008: 77. Bautag: Weiter mit der Zwischenwand und der DG-Dämmung.
28.11.2008: 78. Bautag: Die Zwischenwand ist jetzt einseitig mit doppelter Gipsplatte beplankt - mit Feuerschutzplatten versteht sich!! Ich räume mal wieder den Bau auf, was sich da immer alles so ansammelt!!
29.11.2008: 79. Bautag: Weiter mit der Dämmung des DG. Den ersten Lüftungsstein haben wir heute ins Dach gebaut und das Rohr für die Abwasserentlüftung eingebaut.
30.11.2008: 80. Bautag: Sonntag!!
01.12.2008: 81. Bautag: Heute habe ich die ganzen angelieferten Elekto-, San-, und Lüftungsteile ausgepackt und sortiert.
02.12.2008: 82. Bautag: Da heute ein schöner Tag war, habe ich mit dem Streichen der Blockbohlen angefangen. Mit dem Airless-Spritzsystem geht das super gut. Mit dem Gerät wird die Farbe aufgetragen und mit einem Pinsel schön verteilt und in die Holzfasern eingearbeitet. Ein weiteres Abluftrohr ist eingebaut.
03.12.2008: 83. Bautag: Um auch ohne Leiter in den Spitzboden kommen zu können, habe ich die erste der beiden Dachgeschoßtreppen eingebaut. Da das Wetter immer noch gut ist, habe ich weiter die Blockbohlen gestrichen. Um auch in der dunkelen Jahreszeit ohne Taschenlampe durch den Bau gehen zu können habe ich ein paar Baulampen angebracht und verkabelt.
04.12.2008: 84. Bautag: Heute habe ich endlich die verbaute Dämmung abgedeckt. Nun ist sie unter der Folie verschwunden. Auf die Folie habe ich dann auch sofort die Sparschalung (Lattung) genagelt. Das Abkleben der Folie ist recht aufwendig, aber sie soll ja noch den Blower-Door-Test bestehen. Also muß alles winddicht sein. Ich habe auch sämztliche “Löcher” der Tackerklammern abgeklebt. Das ist zwar nicht unbedingt vorgeschrieben, aber ich denke mir, daß wenn ich 10.000 Tackerklammern verarbeite und jede zwei winzig kleine Löcher hinterläßt, immerhin ein großes Loch in der Addition entsteht, durch das dann beim Test die Luft hereinpfeift!!
05.12.2008: 85. Bautag: baufreies Wochenende!
06.12.2008: 86. Bautag: baufreies Wochenende!
07.12.2008: 87. Bautag: baufreies Wochenende!
08.12.2008: 88. Bautag: Heute habe ich viele verschiedene Dinge erledigt: Zum einen habe ich die untere Solarhalterung auf dem Dach montiert, weiterhin den Ortgang mit den neu gelieferten Steinen vervollständigt und die Wand zwischen Pauls und Lillys Zimmer gesetzt, nachdem ich weitere Folie getackert und Lattung aufgenagelt habe. Lange Meter an Klebeband sind auf der Folie kleben geblieben.
09.12.2008: 89. Bautag: Die Ständerwand zwischen den beiden Kinderzimmern habe ich mit OSB-Platten bekleidet. Noch mehr Folie ist verarbeitet und verklebt.
10.12.2008: 90. Bautag: Frei!
11.12.2008: 91. Bautag: Frei!
12.12.2008: 92. Bautag: Ich habe die Gelegenheit genutzt und mit meinem Kumpel Klaus die Dämmung im EG eingebracht. Die Hälfte der Dämmung des EG in einem Tag - das ging schon super schnell!!
13.12.2008: 93. Bautag: Frei!
14.12.2008: 94. Bautag: Der Rest der Firststeine sind auf dem Dach. Die restlichen Ortgangsteine ebenfalls. Die obere Solarhalterung ist auch montiert. Lüfterpfannen und Antennenpfanne sind ebenfalls auf dem Dach.
15.12.2008: 95. Bautag: Heute habe ich die restlichen Dachfenster für den Einbau vorbereitet, die Fenster eingestellt und die Lüftungsanlage und Solaranlage sortiert.
Übrigens: Falls hier irgendwo steht, daß ich FREI habe, dann heißt das nicht, daß ich faul auf dem Sofa liege!! Neben meiner Bautätigkeit bin ich ja auch noch als Polizeibeamter tätig! Also keine freien Wochenenden, wie bei einem normalen 5-Tage-Bürojob!! Nach dem Frühdienst geht es auf die Baustelle, manchmal auch vor dem Nachtdienst! Besonders hart ist die Arbeit vor dem Spätdienst!!
16.-18.12.2008: 96.-98. Bautag: Frei
19.12.2008: 99. Bautag: Heute habe ich im DG das Ständerwerk für eine Wand von Lillys Zimmer gestellt.
20.-22.12.2008: 100.-102. Bautag: Wochenende frei.
23.12.2008: 103. Bautag: Heute haben wir die Dämmung der Außenwände im EG eingebracht.
24.-26.12.2008: 104.-106. Bautag: Es ist Weihnachten, da wird nicht gebaut.
27.12.2008: 107. Bautag: Die fünf Solarelemente kamen heute aufs Dach. Zu viert haben wir sie über das Gerüst aufs Dach gehievt und auf den schon vorbereiteten Trägern ausgerichtet und verschraubt. Außerdem haben wir Material geschleppt. Da nicht immer alles an dem Ort lagert, wo es auch gebraucht wird, war ein generelles Umlagern mal dringend notwendig, um beim Verbauen des Materials nicht so lange Wege zu haben. Der Schornstein wurde auch von draußen an seinen Bestimmungsort getragen. Flo hat hier eine schnelle Schubkarre gefahren und in Null-Komma-Nix den Schornstein im Haus gehabt.
Nach getaner Arbeit haben wir den Grill angeworfen und ein paar Würstchen und Fleisch gegrillt. Kartoffelsalat gab es auch. Allerdings war es so kalt draußen, daß wir den Grill ins Haus geholt haben. Erstens war das Fleisch schneller gar und zweitens haben wir nicht so sehr gefroren. Die Getränke waren wegen des natürlichen Kühlschrankes auch mehr als gekühlt.
28.-30.12.2008: 108.-110. Bautag: Frei
31.12.2008: 111. Bautag: Heute habe ich die Dämmung im EG weiter eingebracht. So, die Außenwändesind nun fast vollständig gedämmt!
01.01.2009: 112. Bautag: Neujahr!!
02.01.2009: 113. Bautag: Mit Klaus habe ich die restliche Dämmung im EG eingebracht.
03.01.2009: 114. Bautag: So, jetzt mal nach der Dämm-Orgie wieder mal was, was Spaß macht! Das Ständerwerk der Wände von Lillys und Pauls Zimmer wurde heute weiter gestellt und mit OSB-Platten belegt. Ein Glück, daß ich mir den Druckluft-Nagler gekauft habe! Der leistet gute Arbeit! Wenn ich alle OSB-Platten von Hand anschrauben oder nageln müßte, wäre ich auf die gesamte Bauzeit bestimmt eine Woche länger beschäftigt. Als Abschluß des Tages habe ich mich noch an die Folie im EG gemacht. Das ging selbst alleine sehr gut. Einfach in der Mitte angangen zu Tackern und dann zu den Seiten hin unter Spannung weiter machen. Der Schlagtacker hat hier wesentliche Vorteile, gegenüber dem einfachen Handtacker. GUTES WERKZEUG - GUTES ERGEBNIS!!
04.01.2009: 115. Bautag: Frei!
05.01.2009: 116. Bautag: Heute kam die zweite Ladung Dämmung! Ich hatte keine Vorstellung, wieviel da jetzt anrollt. Aber es war nur ein Lkw. Die vier Riesenpaletten waren innerhalb einer Stunde abgeladen. Danke nochmal an Jasmin, Arnold und Jörg!
06.01.2009: 117. Bautag: Frei
07.01.2009: 118. Bautag: Heute war noch einmal Dämmung im DG dran. Ich habe die Giebelwände im Spitzboden gedämmt und die Decke des DG gedämmt. Außerdem kamen die OSB-Platten auf den Boden des Spitzbodens. Eigentlich war es vorgesehen, daß lediglich die Decken des DG gedämmt werden, der Spitzboden sollte keine Dämmung erhalten. Da aber an Dämmung so reichlich geliefert wurde, habe ich auch den Spitzboden für eine 240er Dämmung vorgesehen. Dann ist der zwar niedrige, aber riesig lange Spitzboden als Abstellraum nutzbar, ohne daß die Sachen im Winter einfrieren und im Sommer verglühen!
08.01.2009: 119. Bautag: Da die Außentemperaturen nun im ungemütlichen zweistelligen Minusbereich liegen, habe ich mich entschlossen, eine Raum fertig zu dämmen und eine Bautür einzubauen, die den Raum abschließt und ein Heizen mit einer Gasheizung möglich macht. Lillys Zimmer war als erstes fertig, also habe ich mich entschlossen, dieses als “Auftauraum” zu nutzen. Meine “Mitarbeiter” haben übrigens angedeutet, daß sie nicht mehr kommen werden, falls nicht ein warmer Raum und eine Kaffeemaschine vorhanden sind. In Pauls Zimmer habe ich noch weiter Folie getackert und geklebt und schon einmal die Lattung auf die Wände genagelt.
09.01.2009: 120. Bautag: Frei!
10.01.2009: 121. Bautag: Heute war nochmal die Dämmung im Spitzboden dran. Sobald sie im Boden verschwunden war, wurde sofort OSB aufgenagelt, sodaß man auf dem Spitzboden laufen kann. Um den Helfern den Feierabend etwas zu versüßen, haben wir noch die Wand vom Hobbyzimmer zum Flur gestellt. Ständerwerk und auch schon eine OSB-Platte. Das ist eben angenehmer, als Dämmung zu verarbeiten oder Winkel zu schrauben!
11.01.2009: 122. Bautag: Weiter geht es mit der Dämmung im DG. Kathys und Emmys Zimmer bekommen Folie an die Wände.
12.01.2009: 123. Bautag: Heute war mal wieder ein schöner, sonniger Tag, das heißt das Dach war nicht mehr gefroren und somit begehbar.
|
